聊透装修付款节点怎么安排,别提前把钱打了水漂

前阵子帮楼下邻居捋装修帐,刚拆完砌完两面墙,百分之八十的工程款已经打给装修公司了。现在工人半个月不来一趟,找老板,人家都是爱搭不理,说“钱就这么多,等着吧”。你说闹心不闹心。

先把最坑的误区掰碎了说

很多业主刚装修,没经验,被装修公司三两句忽悠,就把大笔预付款打出去了。说什么“我们公司规定都是这个比例”“提前付款给你打九九折”。

全是套路。

你以为提前把钱给了,对方会给你好好干活?反过来,钱在你手里,你才有话语权。钱都给出去了,你挑个毛病人家都懒得理你,反正钱到手了,你爱告告去,拖得起的是他们,耗不起的是你。

还有人说,不提前给钱,人家不给买材料啊。说实话,正经做装修的,哪个没有一点周转资金?真要靠你业主的预付款买材料,这种公司你也敢找?指不定资金链哪天就断了,卷钱跑路都有可能。

什么行业规矩,都是坑业主的人编出来的。

家装装修付款比例对比表
家装装修付款比例对比表

合理的节点拆分到底长什么样

没有什么百分之百标准的比例,但核心逻辑不会变:干多少活,拿多少钱,验收不合格,一分钱都别多给。

签合同的时候,预付款比例绝对不能超过合同总价的15%。这部分钱只是定金,用来给对方备料的,多一分都别给。我见过开口要50%预付款的,直接走就完了,没必要聊。

拆改工程全部做完,你现场核对完尺寸,没有漏拆错拆,墙面地面都处理干净了,再付第二笔,大概20%就够。

泥瓦工结束,防水闭水试验做完没漏,瓷砖贴完平整度空鼓率都合格,再付第三笔,25%左右。

木工、油漆全部做完,所有造型墙面都验收没问题,再付第四笔,20%。

最后硬装全部结束,整体验收合格,开荒保洁做完,你进去摸一遍没有毛病,再付剩下的。这里一定要留至少5%的质保金,放个三到六个月,没问题了再给。

别嫌麻烦,这点钱留着,就是你的保障。日后墙面开裂、瓷砖掉了,喊人来修,有质保金和没质保金,人家的积极性完全不一样。

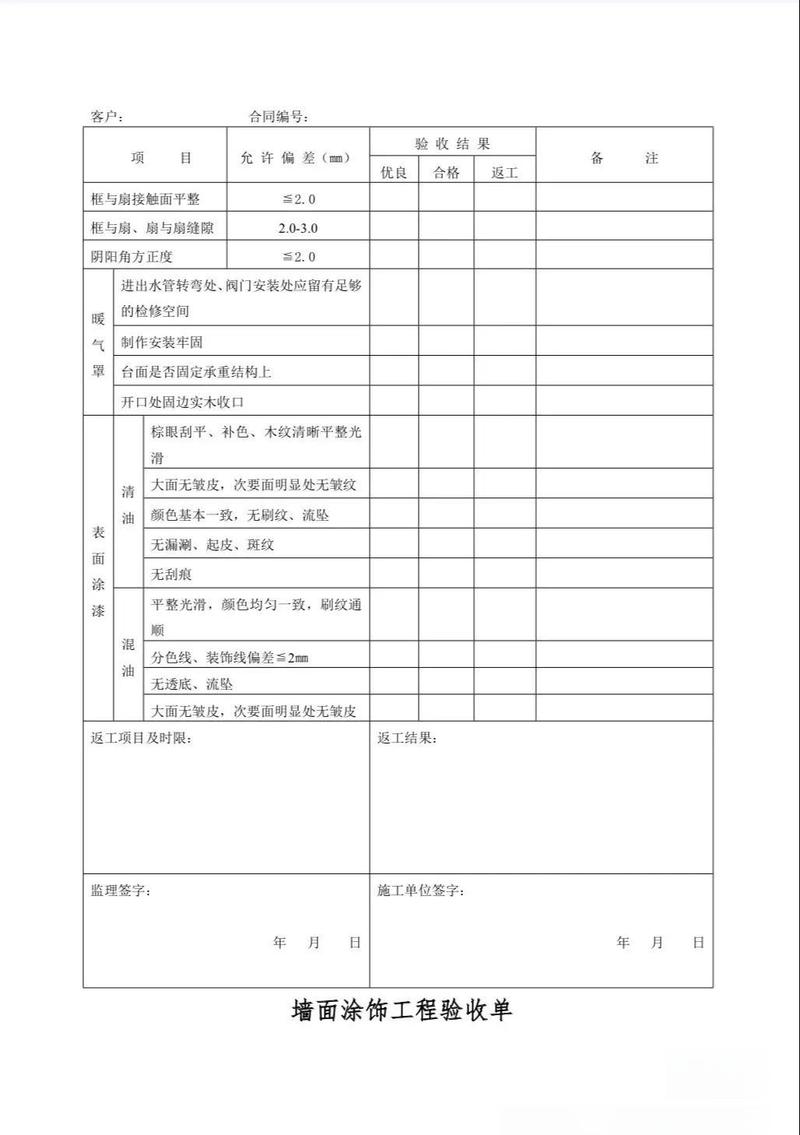

装修各施工阶段验收清单
装修各施工阶段验收清单

那些没人提前告诉你的细节

那些没人提前告诉你的细节
那些没人提前告诉你的细节

如果你是自己买材料,记住,别提前付全款。

订瓷砖订板材,顶多给个几百块定金,送货到工地,你当场核对数量,检查有没有破损,型号对不对,全部没问题了再付钱。多出来的整箱整板,还能退,你提前给了全款,最后商家不认,你哭都没地方哭。

不过话说回来,如果是装修公司包材料,每一批材料进场,你一定要去核对品牌规格,哪怕你不懂,也要去转一圈签字,确认没问题再让工人开干。别等瓷砖贴完了才发现不是你选的那款,那时候再换,钱已经付了,扯皮都扯不清。

还有增项,装修难免有增减项目,增项的钱,绝对不要提前给。不管对方说什么“公司走流程要先收钱”“我们要进料买东西”,都别理,等增项的活全部做完,你验收合格了,再掏钱。

找私人装修队的朋友,更要捏紧钱袋子。别因为是熟人介绍就抹不开面,该按节点付就按节点付,所有约定都写在纸上,口头承诺不算数。我见过太多熟人装修,提前把钱给了,最后活干得稀烂,你不好意思说,只能自己咽苦水。

真的,装一套房子,花的是你工作好几年攒下来的钱,没必要给别人面子,自己的权益自己攥紧。

有人说,装修公司不同意这个比例怎么办?不同意就换啊。现在干装修的一抓一大把,难道还找不到一个同意合理付款的?真答应不下来的,本身就是心里有鬼,你换了走,反而避坑了。

钱在谁手里,谁说了算。就这么简单。
