去年帮南京城东的业主盯装修,砸砖重做防水的场景现在还忘不掉。漏到楼下邻居家,吊顶都泡霉了,赔了钱不说,工期拖了小一个月,业主蹲在工地门口抽烟,脸黑得像锅底。
别信一天就能做完的鬼话
很多装修队为了赶工期,早上进场,下午就能刷完防水让你验收,这纯粹是糊弄人。
防水第一步,做基层。
墙地面原来的坑洼、空鼓,必须铲掉重新补。走水管电工开的槽,别用水泥随便一抹就完,得用堵漏王填实抹平,不然槽里就是空心的,水慢慢渗进去,迟早漏。
浮灰、沙粒全都要扫干净,提前一小时给墙面地面喷点水润透,不能有明积水。这步看着不起眼,是防水粘不粘得牢的关键。

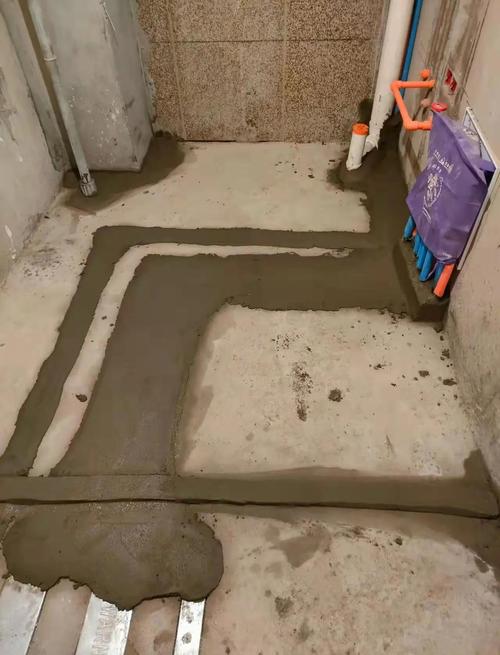

卫生间防水施工基层处理实景图
阴阳角、水管根这些容易开裂的地方,得先做补强。要么贴一层无纺布,要么用堵漏王抹成小圆弧,别让工人直接刷涂料就完事。我见过八成的漏水点,都在这些位置。
接下来才是刷防水涂料。一定要横竖交叉刷,第一遍顺着刷,干到摸上去不粘手了,再刷第二遍,反过来垂直刷。很多工人偷工,一遍就完事,或者第二遍没干就刷,最后防水分层起鼓,用个三五年就裂。
别听工人说“刷够高度费料又没用”,淋浴区至少1米8是底线,要是卫生间墙面隔壁就是衣柜,那直接满墙刷,别心疼那点料。干区也得刷到30公分以上,放洗衣机、拖布池的位置,至少刷到1米2。
闭水试验不是放完水就等着贴砖
太多业主栽在这一步了。
以为防水刷完,放一池水等两天,看水位没降就完事了?大错特错。
闭水的前提,是防水完全干透。现在天气转凉,防水涂料至少要放三天才能完全固化,要是梅雨季,时间还得更长。没干透就泡在水里,防水直接被泡开,白做。
放水之前,先把所有下水口堵严实,门口也要临时堆个小挡水条,别让水顺着门槛流出去,把外面的地面泡坏。

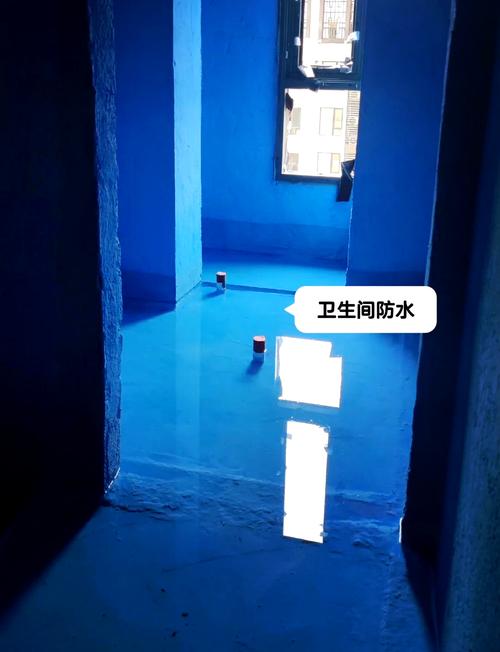

卫生间闭水试验水位测量实景图
水位得够高,至少要超过地面2公分,别只放薄薄一层,那根本测不出漏。你拿个尺子量一下,记好初始水位,过两天再看,排除蒸发的量,要是降得太多,肯定哪里有问题。
泡多久?最少48小时,能等72小时最好。很多说24小时就够,那是怕你等不及催他,赶着接下一单。短时间漏点根本渗不出来,等你住进去才发现,晚了。
最后一步,也是最关键的一步。别只在家看水位,一定要下楼,去楼下邻居家的卫生间顶板看。尤其是管道口、墙角的位置,有没有渗水的湿印,哪怕只有一点点发潮,都得把水放掉重新做。别抱着“一点点没事”的侥幸,住进去就是大麻烦。
哪些钱不能省,哪些钱别乱花
哪些钱不能省,哪些钱别乱花
说实话,防水真花不了多少钱,一个五六平方的卫生间,连工带料一千多就够了,别为了省几百块用杂牌防水,更别听装修公司忽悠,给你推什么进口高端防水,收你大几千,其实就是换了个包装,本质和正规的国标料没区别。
卫生间一定要用柔性防水涂料,别用全刚性的。房子哪怕是新房,也会有一点点沉降,刚性防水脆,一裂就漏,柔性的能跟着轻微拉伸,不容易裂。
要是你家是老房翻新,原来的墙面地面砸过砖,那基层一定要多检查一遍,有裂缝的地方,先贴抗裂布再做防水,别嫌麻烦。
不过话说回来,做完防水贴砖的时候,一定要盯着工人,别让他扛着工具乱戳,一不小心就把防水捅个洞,贴完砖你根本看不见,漏了都找不到在哪。发现破了,立刻补,别嫌麻烦。
那个南京业主,就是图便宜找了路边施工队,防水只刷了一遍,闭水做了12小时就赶着急贴砖,最后漏了,砸砖重新做,花的钱是原来防水的三倍还多,何苦呢。
防水这东西,就是做的时候没人当回事,出了问题哭都来不及。多花两天盯着,总比后期砸砖撬砖省钱省心,对吧。
