车间换模快到飞?没人告诉你的SMED真相

昨天刚帮冲压组收拾完换模的烂摊子,劳保鞋上还沾着半干的切削液。你逛过生产车间就懂,最闹心的不是机器突然抛锚,是换产品型号的时候,整条线死在那。一群人围着机器拧螺丝、找定位块,半小时过去了,模具还没对准。老板在车间门口抽了三根烟,脸黑得像铸铁。

什么东西能把换模时间砍到十分之一?

我刚入行的时候,也以为能缩换模时间的都是天价新设备。直到跟了干了三十年的老师傅蹲了三天工位,才知道这个叫SMED的法子,本质就是给换模的活分个类。

内部换模,就是必须停机才能干的活。比如拆旧模具、装新模具,机器不停你根本伸不开手。就像你换汽车备胎,得把车抬起来才能动手,这一步省不了。

外部换模,就是机器还在转的时候就能提前干的活。比如把新模具提前搬到工位边、预调好尺寸、提前预热,甚至把工具都按顺序摆在伸手就能拿到的地方。就像你换备胎出门前,就把新胎打好气放后备箱了,不用等胎爆了才去充气。

就这么点划分,直接把原来一锅乱炖的换模流程拆得清清楚楚。

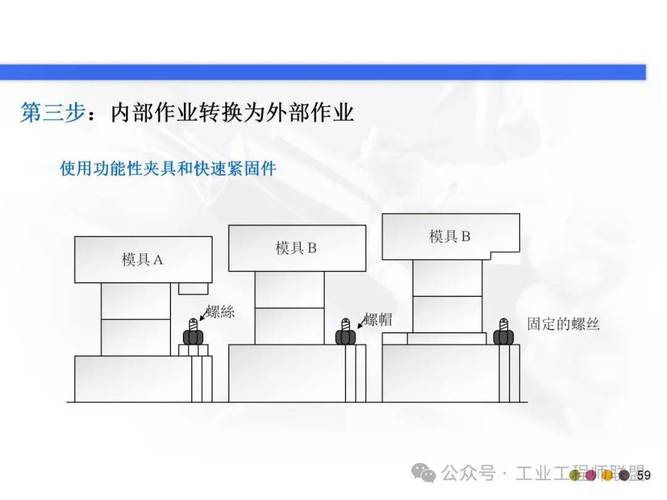

工厂SMED快速换模内部外部划分示意图
工厂SMED快速换模内部外部划分示意图

绝大多数工厂,都把SMED用错了

说实话,我见过太多歪嘴和尚念错经。一提到SMED,第一反应就是申请预算买快换夹具、上自动锁紧装置,花了几十万,结果换模时间只少了不到两成,亏到姥姥家。

为啥?他们根本没搞懂,SMED最值钱的第一步,就是把所有能挪到外部的活,全挪出去。很多车间的习惯就是,上一批产品做完,机器停了,大家才慢悠悠开始找模具、找工具、调定位。几十分钟就这么耗在停机里,全是浪费。

我们车间原来换大型冲压模,全程要一个多小时。我刚来的时候跟着蹲了三次,光找合适的锁紧螺丝就要十分钟,调定位还要十五分钟,全是停机的时候干的。后来改了顺序,上一批产品还剩二十个做完的时候,线下就把新模具预调好定位,工具螺丝全放在模具旁边,预热也提前开了。就这一步,没花一分钱,直接把总时间砍到四十分钟以内。
制造车间工人提前准备换模工具现场图
制造车间工人提前准备换模工具现场图

不用花钱的小改动,效果比买新设备还香

不用花钱的小改动,效果比买新设备还香
不用花钱的小改动,效果比买新设备还香
不过话说回来,真到压缩内部换模的时间,也不是全靠砸钱。很多小改动,几包烟钱就能搞定。

比如原来模具要拧五六个锁紧螺丝,其实受力的只要两个,剩下三个全是设计留的余量,干脆换成快速卡扣,一扣一压就锁死,比拧螺丝快十倍。还有原来每次换模要用量具反复量尺寸,干脆做两个固定定位块,模具一推到底就到位,不用再反复调。

我之前碰过一个车间主管,张口就要五十万预算改换模系统。我拉着他蹲了两次换模,把该挪外面的活挪出去,把多余的螺丝拆了,加了两个定位块,总共花了不到两百块,换模时间直接从四十分钟降到八分钟。他当时站在机器边上,半天说不出话。

很多人把SMED吹得玄乎,又是精益又是管理,一套一套的。其实剥开外壳就一句话:别占着停机的时间干杂活。把能提前做的都做好,把没必要的步骤全砍掉,就这么简单。

你下次去车间,别光看报表,蹲在换模的工位边上看十分钟。你会发现,大把的浪费,就明明白白摆在那。
