上个月在南京浦口的制造工业园跑客户,碰到一个做户外露营装备的老板。拍着大腿说去年旺季被急单搞死了。本来早早排好了生产计划,结果三个大客户临时加单,生产线全乱套。老单延期赔了违约金,新单挤不进去产能,硬生生少赚小几百万。
谁碰到这种事不懊恼?这不是个例。最近跑了快十家不同品类的制造工厂,一半以上都碰到过类似的问题。原来跑顺了的供应链,说崩就崩。
为什么原来稳的供应链,现在扛不住了

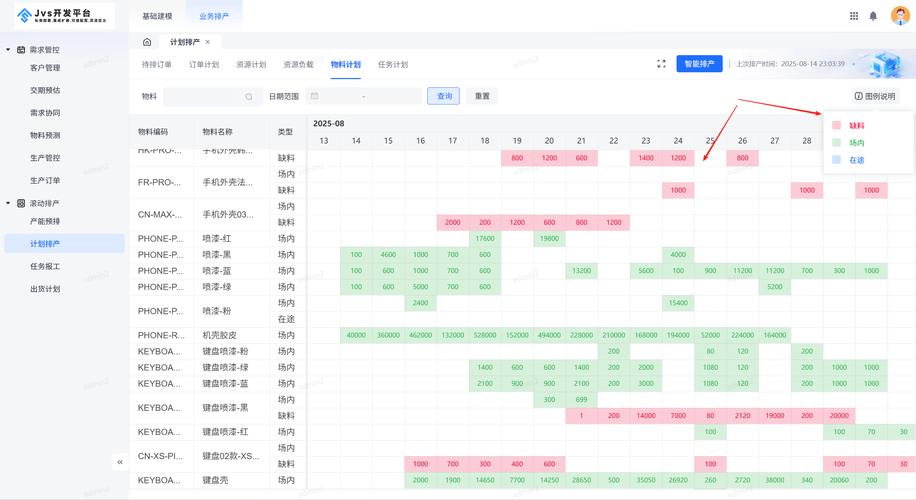

往前推十年,大部分制造工厂的逻辑都是批量走量。订单提前两三个月敲定,一款产品卖大半年,整条生产线固定下来,三个月不用换款,效率拉满,成本压到最低。
现在呢?消费端变了。小批量、多批次、爆款生命周期越缩越短,今天一个达人带火一款产品,下个月可能就没人买了。客户给的交期越来越短,临时插单是常态,原来固定节奏的刚性供应链,根本反应不过来。

说实话,很多老板不是没意识到问题,也不是舍不得掏钱改。是之前被坑怕了。花大价钱上了新系统,换了新设备,结果一线工人不会用,流程改不动,最后还是回到老路子,钱打了水漂。
改柔性,不是把流水线全拆了重造
很多人的第一个误区就是柔性改造等于全工厂自动化升级,动辄砸几千万换设备,中小企业根本玩不起,也没必要。

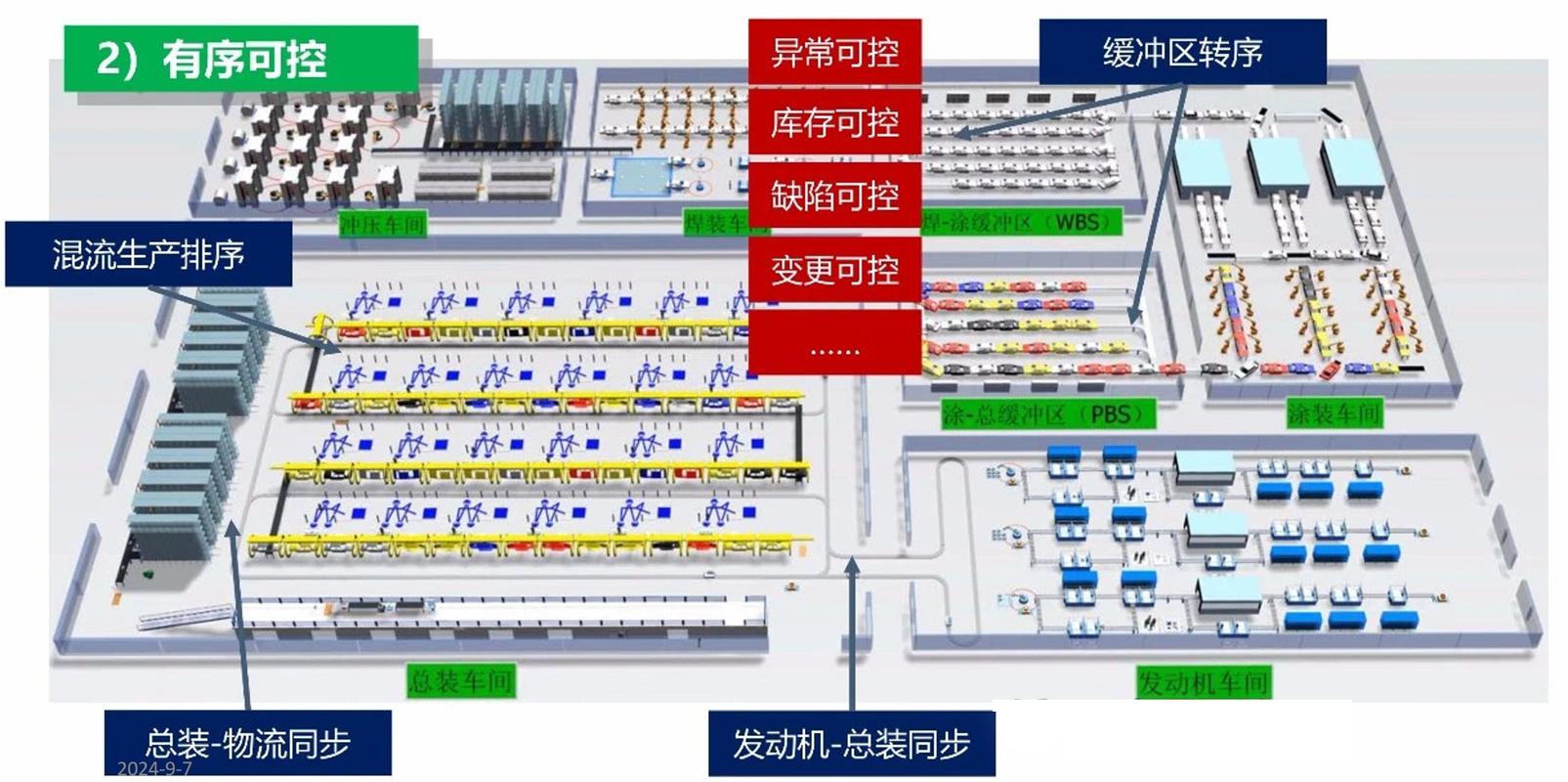

还是那个露营装备老板,他最后花了不到一百万就改完了,效果比预想的好太多。他没拆原来的流水线,只是把整条长链拆成了三个独立的模块化单元:裁布是一个单元,缝合是一个单元,印logo做包装是一个单元。原来一条线从早到晚只能做一款帐篷,现在哪个单元空了就补哪个单,急单插进去不用整条线停产,只是调一个单元的产能就行。

核心是什么?核心不是换设备,是把固定的流程拆碎,把卡死的产能变成弹性的。原来整条线绑定,动一个地方全停,现在拆分之后,各单元各干各的,调度空间一下子就出来了。
不过话说回来,生产端改了,供应商端也要同步调。原来要求供应商备三个月的原材料库存,现在改成跟核心供应商签弹性框架协议,给供应商留10%的浮动产能,需要多少提多少,不用一下子压一堆原料在仓库。当然,你也要给人家稳定的付款周期,不然没人愿意平白无故给你留产能。对吧?
三个容易踩的坑,提前给你提个醒

第一个坑,为了柔性而柔性,全工厂一起改。很多老板一拍脑袋,所有产品线都改柔性,最后成本涨了一大截,根本扛不住。其实完全没必要,只要挑你家占营收八成的那两成核心品类改就够了,剩下的慢销品,原来怎么干还怎么干,成本可控,风险也低。
第二个坑,只改生产,不改库存逻辑。我见过一家工厂,生产端改得特别顺,插单换线都没问题,结果半年下来,反而比之前亏的多。查了一圈才发现,原来的安全库存还是按批量生产算的,改了柔性之后,小批量多批次,不需要那么多安全库存,堆在仓库的原材料占了大几百万现金流,利息都赚不回来。所以生产改柔性,库存逻辑一定要跟着调,该降的安全库存一定要降。
第三个坑,只改流程,不改考核机制。原来工人都是按单件产量算工资,换线插单要重新调机换料,耽误产量,工人根本不愿意配合,私下里给你拖进度,最后改造推不下去,全卡在这里。所以考核一定要跟着变,插单换线给额外补贴,单元超额完成给奖金,把一线的积极性调动起来,不然上面改得再热闹,下面不动也白搭。
其实说来说去,柔性改造不是什么高大上的风口概念,也不是给大厂准备的游戏。就是帮工厂适配现在的市场而已。原来我们比的是谁造得多、成本低,现在要比的是谁反应快、接得住单。踩对了节奏,不用砸大钱也能出效果。踩错了坑,砸多少钱也都是打水漂。
