卫生间防水施工步骤与闭水试验:别等漏到楼下才拍大腿

上周帮业主盯工地,刚进单元门就被楼下大姐拽住——她家卫生间天花板洇了半面墙,找上来的时候,楼上的业主刚把瓷砖贴完,正准备装浴室柜呢。两边扯了快两个小时,最后还是要把刚贴的砖铲掉重新做防水,前前后后折腾小半个月,谁都不痛快。

先把大家常踩的坑摊开

很多人觉得防水刷得越厚越好,刷个两三遍堆成壳才放心。错。涂层太厚,干的时候内外收缩速度不一样,表面看着平整,底下早就裂成细缝了,水顺着缝钻,根本拦不住。

还有人觉得卫生间防水只刷地面就行,墙面随便带两下省材料。真等隔壁的衣柜后背发霉,墙皮掉得一块一块的,你就知道省那点钱有多亏。淋浴区的墙面最少要刷到1.8米,干区哪怕再省,也要刷到30公分高,洗手台背后的位置,最好刷到1.2米,不然常年溅水,潮气透过去,用不了两年就得返工。

哦对,还有那种基层还湿着就刷防水的,我见得太多了。地面刚拖完,还潮乎乎的,工人直接往上滚涂料,结果过了半个月,涂层直接起鼓、整片掉下来,铲都铲不干净。

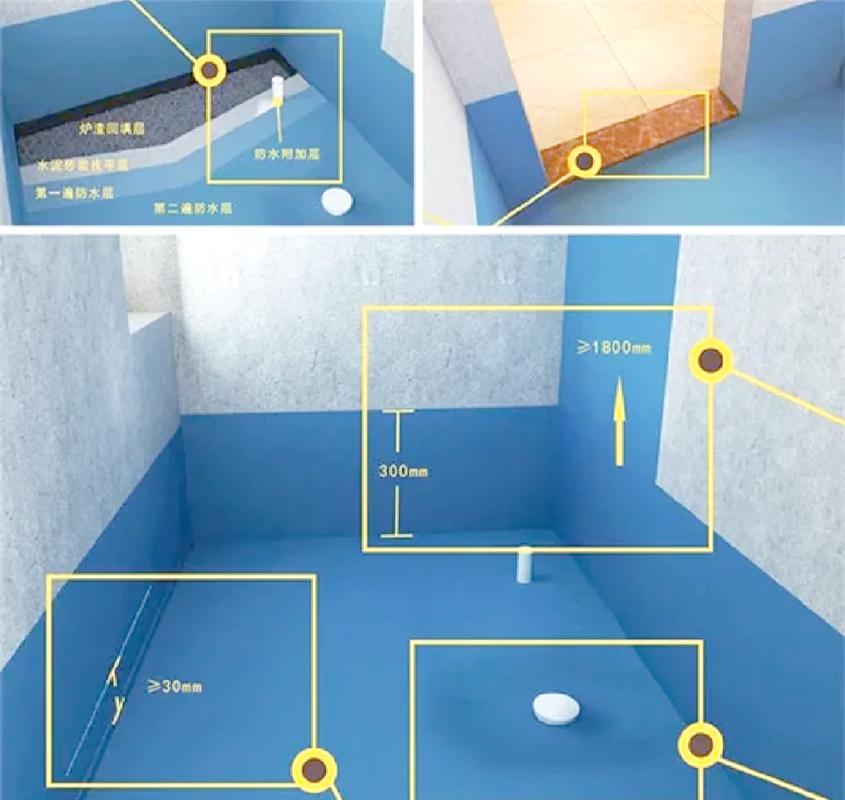

卫生间防水涂刷墙面高度对比示意图
卫生间防水涂刷墙面高度对比示意图

真要按顺序走的施工节点

基层没弄好,后面全白搭。把地面上的水泥渣、浮灰全部扫干净,坑坑洼洼的地方用水泥砂浆补平,管道跟地面衔接的缝隙,用堵漏灵填实,摸上去没有棱角、没有松动的块,才能往下走。

所有下水口、管道根部、墙角阴阳角的位置,必须先单独刷一遍附加层,别等大面刷完了才想起来补。这些地方是最容易裂的,也是最容易漏水的,多花十分钟刷一遍,后面能省好多麻烦。

等附加层干了,再刷大面的防水。记得横竖交叉刷,第一遍完全干透了,再刷第二遍。别刚刷完湿乎乎的就往上叠,那样涂层厚薄不均,干了必裂。选材料的时候也别被绕晕。地面选柔性防水,能扛住地面轻微的沉降拉扯,不会裂。墙面选刚性的,跟水泥基层粘得牢,后面贴瓷砖不会空鼓起皮。别听人说全用柔性的,到时候瓷砖挂不住,掉下来砸到人可就麻烦了。

别嫌麻烦。我见过最离谱的工地,工人为了省时间,基层还湿着就往上刷防水,结果过了半个月,涂层直接起鼓掉下来,铲了重刷花了小两千,业主跟工人扯了快一周的皮,图啥呢?

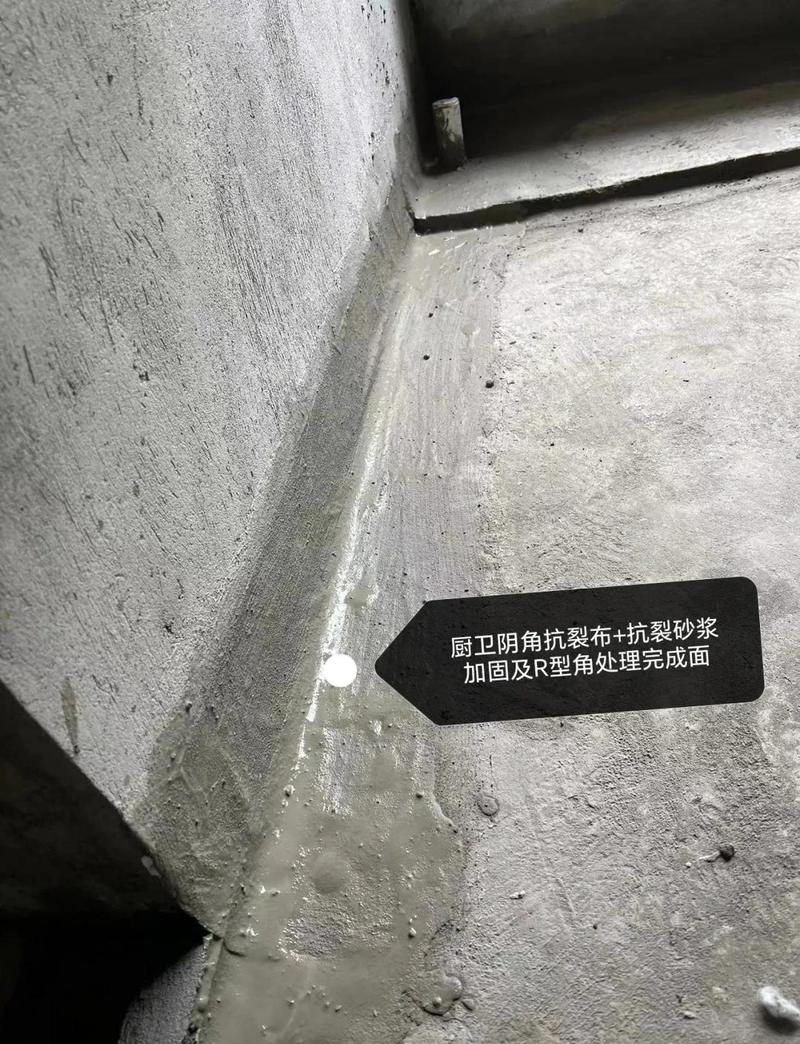

卫生间防水阴阳角附加层施工实拍图
卫生间防水阴阳角附加层施工实拍图

闭水试验根本不是放完水就走

等最后一遍防水完全干透,就该做闭水了。

先把所有下水口堵死,用那种专用的堵水气囊,别拿个旧塑料袋塞,稍微漏点水,放24小时都白搭。然后往地面放水,深度至少要2公分,别浅浅一层,没等几个小时就蒸发完了,你还以为防水没问题。

必须提前跟楼下邻居打个招呼,到时间直接去人家家看天花板、管道接口的位置,有没有洇水、滴水的痕迹。别光在自己家盯着地面看,就算你家地面一点事没有,水顺着楼板的细缝渗到楼下,你不上去看根本发现不了。

说实话,闭水别卡着24小时的线就撤。最好放够48小时,尤其是老房子,管道本来就有老化的缝隙,多等一天没坏处。要是楼下没人,就找物业陪着一起去看,拍个照留证,别等以后瓷砖贴完了漏,扯不清是谁的责任。

我上次遇到个业主,闭水的时候嫌麻烦,没去楼下看,结果贴完砖住了三个月,楼下找上门,说天花板滴水。最后拆开瓷砖一看,是管道根部的附加层没刷到位,水顺着缝一直渗,最后拆砖、重新做防水、补吊顶,前前后后花了快五千块,肠子都悔青了。

防水这东西,是藏在瓷砖底下的隐蔽工程,平时看不见摸不着,一旦出问题,返工的成本是当初做防水的好几倍。多盯一眼,多等一会,总比事后拆砖强。
