换模快到飞?车间里藏着的SMED魔法

昨天蹲冲压车间墙角吃盒饭,亲眼见一组工人换模具。
原来要耗一下午的活,这次四十多分钟就收工了。
带班师傅蹲我旁边啃馒头,抹了把嘴说,这就是那帮顾问说的啥SMED,我看真管用。
很多人听见缩写就头大,其实说白了就是快速换模,可太多人对它的理解全错了。

你天天见,却没搞懂核心

很多车间提到换模提速,第一反应就是给工人加培训,练动作,让大家手脚快点。

错得离谱。

SMED根本不是比谁手快,它是重新给换模的活儿分个类。
核心逻辑其实特别简单:能不停机干的活,绝不要等到停机再做。
它把换模所有动作分成两类:内部换模和外部换模。
内部换模,就是必须停机才能干的活——比如拆旧模具、装新模具,这没得商量,机器必须停。
外部换模呢,就是机器还在正常转的时候,就能提前干好的活——比如找新模具、提前调试尺寸、准备工具、清洁模具,这些完全可以在上一批产品做完之前搞定啊。

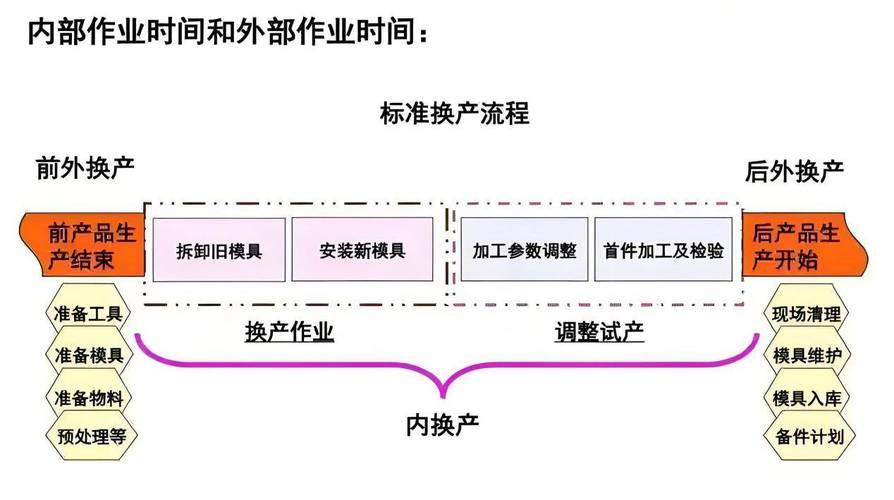

制造车间SMED内外部换模区分示意图
制造车间SMED内外部换模区分示意图


说实话,我跑过这么多车间,百分之八十的工厂,换模慢都慢在把所有活都堆到停机之后干。
停机了,才派小工去仓库拉新模具。拉来了才开始擦油污测尺寸。工具找不着,还要派人到处借。
这一来二去,一两个小时就没了。机器停着,每一分钟都是纯赔钱啊。

捋一遍,就能省出半天产能

我给你捋一遍正常换模的流程,你就知道能省多少了。
原来的流程:上一批产品做完→停机→派人去领新模→拉回车间→清洁预调→拆旧模→装新模→调试尺寸→开机生产。
全堆在停机后做,可不慢吗。
用SMED改完之后是什么样?上一批产品还剩半小时完工的时候,新模具已经从仓库拉出来了,提前清洁好,定位尺寸都预调完了,换模的工具扳手定位块全都摆到工位边了,就等一句话。
上一批完工停机,直接拆旧模,装上新模,稍微微调一下就能开机。
原来大半天的活,缩到一个小时以内太正常。
更绝的是,它还能把原本的内部换模,改成外部换模。
原来装完模具要停机调定位,反复量好多次,现在做个统一的定位止口,提前调好,装上去一卡就到位,省掉的调试时间都是白赚的。

冲压车间快速换模作业现场图
冲压车间快速换模作业现场图


我之前见过一条做包装的生产线,换一次包装规格要两个多小时,一天换个两三次,大半天就没了。后来用SMED捋了一遍,没花一分钱买设备,就把能提前干的活全都挪到生产的时候做,直接把换款时间压到二十分钟以内。
多出来的产能,一个月多接好几批订单,爽不爽?

别踩这些坑,冤枉钱别白花

别踩这些坑,冤枉钱别白花
别踩这些坑,冤枉钱别白花
现在很多工厂一提SMED,就想着上自动化换模装置,一砸几百万下去,结果效果差强人意。
说白了就是顺序错了。
你连内外部换模都没分清楚,该挪出来的活没挪,先买自动化设备,那不就是交智商税吗?本来几十万就能解决的事,你花了几百万,能不心疼?
还有人觉得SMED就是给冲压注塑用的,只有换模具才用得上。

不对。

只要你换产品、换规格需要停机,不管你是焊接、组装还是包装,全都能用。本质就是减少停机浪费,哪里停机哪里就能用。
还有一个误区,就是觉得换模时间越短越好,非要压到几分钟以内。其实真没必要,适合自己生产线的换产频率就好。你一个月才换一次模,花几十万改到十分钟,反而划不来。要是你一天换三四次,那哪怕多省十分钟,累积下来都是大钱。
说白了,SMED不是什么高大上的黑科技,就是一帮老技师在车间里磨出来的省钱法子。抠的就是每一分钟的停机浪费,把能提前干的活都干了,别让买过来的大机器闲在那亏钱。
下次你逛车间,路过换产的工位不妨停下来数两分钟,看看有多少人是停着机在找工具找模具,你就知道这法子到底有多香了。
