为什么换个模要耗大半天

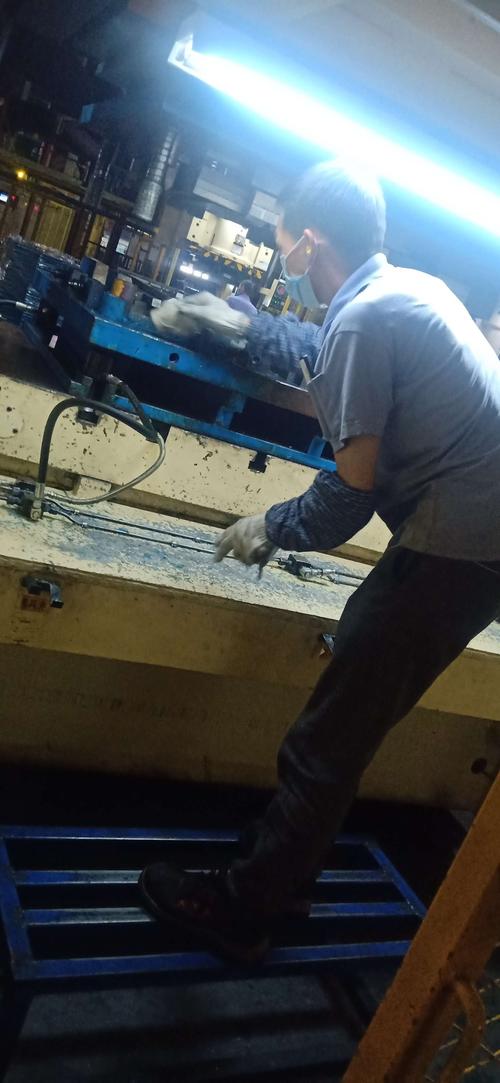

大部分人第一反应,肯定是工人磨洋工,手太慢。我蹲在旁边看完了整整三次换模流程,真不怪干活的人。拆旧模要找合适的套筒,套筒不知道被谁拿走了,要跑半个车间去找;新模还在原材料区放着,停机了才安排叉车拉过来;装完模要调定位,靠工人打了几十年的手感调,调完试冲三件,尺寸不对,再松开来调,来来回回全是折腾。
原来绝大多数产线的操作逻辑,从根上就错了:停机,再开始准备所有换模的事。

你算算账,换模的时候整个产线一动不动,上百号人等着,设备空转不产出,这停一小时亏的钱,比你给工人发一天工资都多。很多工厂老板盯着成品率抠三毛五毛,没想到换模这里漏出去的,都是大把整钱。
SMED到底变了什么魔术
很多人一听这个洋名词,就觉得是啥高大上的精益管理黑科技,要花几十万请顾问搞半年才能落地。其实说白了,就是把换模的所有活,拆成清清楚楚的两类。
一类是内部作业,必须停机才能干的活,比如拆旧模、装新模,这部分绕不开。另一类是外部作业,机器正常生产的时候就能提前干的活,比如把新模提前运到工位、提前调好模具尺寸、把要用的工具全部摆到伸手就能拿到的地方。
原来大家错在哪?把所有活都堆到停机之后干。就好比你赶早班飞机,你起床了才找护照、收拾行李箱,当然赶得满头大汗。要是你头天晚上就把行李收拾好,护照放门口鞋架上,起来拎包就走,能省多少时间?
这个就是SMED的核心啊。核心本质就是把能提前干的活,从停机时间里挪出去。没那么玄乎。

落地别玩虚的,改三个小地方就够

我见过太多厂学SMED,学偏了。搞一堆复杂的记录表,培训讲三天,贴一堆标语在墙上,结果换模时间还是下不来。其实真不用玩那些花活,改三个小地方,立马就能看到效果。
第一,把所有外部作业提前固定下来。原来换模完工具随便扔,下次换模到处找,你整个专用的换模推车,所有套筒、定位块、螺栓都固定在推车上,用完归位,下次推过来就能用,省了找工具的十几二十分钟。
第二,把反复调整的环节干掉。原来全靠工人手感调定位,调十次八次都不准,你加个固定定位销,模具一推就卡到位,装完就能用,不用反复试,这一下又省十几分钟。

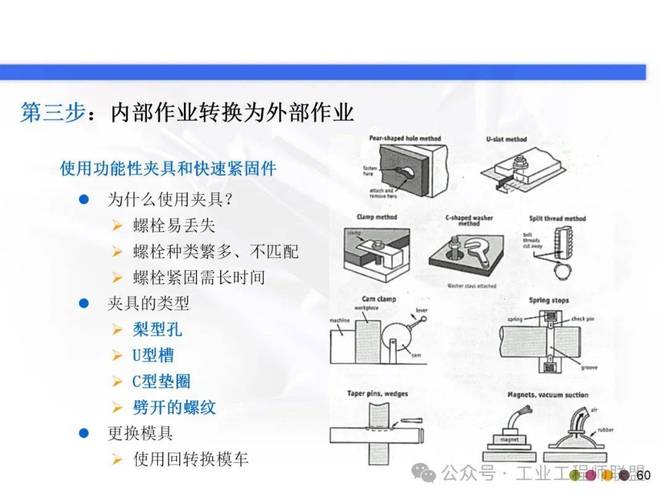

第三,能转成外部的活,别留在内部。比如说模具要预热,原来装到机台上面再预热,你能不能提前在工位预热好,装完直接开工?这不就把预热的时间从停机里挪出去了?
说实话,改这些花不了多少钱,就是没人愿意蹲下来仔细看一遍工人干活,总觉得要搞大项目才叫改进。我之前待的车间,改完这几个地方,原来两个半小时换一次模,最后压缩到二十多分钟。班长原来天天愁完不成产能要扣工资,现在到点就能交班,烟都少抽了一半。
真的香。
