装修付款节点怎么安排?攥住钱袋子才是你最大的话语权

上周陪朋友去跟装修公司扯皮,对方张嘴就要收60%的首期款,朋友脸都绿了——当初签合同的时候销售拍着胸脯说”先装后付”,转头就把付款表藏在合同第17页最下面那行小字里。

别傻。

我跑了快上千个工地,见的坑比你走的路还多。很多人装修踩的最大的坑,根本不是材料买贵了,也不是工人偷工减料,是从一开始就把钱给早了。你手里没筹码,对方根本不会把你的需求当回事,你催进度他说排不上队,你提整改他说合同里没写,你要是跟他闹,他直接把工地停了,你急着住进去,最后只能吃哑巴亏。

先把那些听着就不靠谱的付款套路拆干净

先把那些听着就不靠谱的付款套路拆干净
先把那些听着就不靠谱的付款套路拆干净

最常见的套路就是”签合同就付30%甚至更多的首期款”,美其名曰”公司统一规定,要给工人发进场费、要提前备主材”。

说实话,你算笔账就知道不对。要是签完合同你就付了三分之一的钱,对方拿到钱之后,第一反应不是给你排最好的工人,是拿着你的钱去填别的工地的窟窿——毕竟现在家装行业的现金流都紧,谁拿到的活多,谁就靠业主的预付款周转。你运气好,他资金链没断,能给你把活干完;运气不好,他卷着钱去别的地方开新公司,你家的工地直接晾半年,找谁说理去?

还有更鸡贼的,把付款节点写得模模糊糊。比如合同里写”工程进度过半支付中期款”,啥叫过半?是拆完砌墙算过半?还是泥工贴完砖算过半?等他说”现在进度到一半了,该付钱了”,你要是不付,工人当天就收拾工具走人,你总不能自己上去砌墙吧?

哦对,还有那种要求一次性付完全款的,说”付全款给你打八折”。

别碰。

真的。没有例外。你想想,要是活干得真的够好,他为啥怕你看完了再付钱?还不是知道自己的活经不起细查,想把钱拿到手之后就敷衍了事。

装修合同付款条款细节实拍
装修合同付款条款细节实拍

按实打实的施工进度拆节点,每笔钱都要看得见摸得着

别整那些虚头巴脑的”工程进度百分比”,你就按每一道完工的工序卡钱,每打一笔款之前,你得能站在屋子里,指着对应的活说”这部分我查过了,没问题”。

第一笔款,别在签合同的时候付。等啥时候?等交底完成,现场的成品保护(比如入户门、窗户、燃气表的保护膜全贴好),拆墙砌墙的垃圾全部清走,临时水电接好能正常用,这个时候再付第一笔。比例控制在10%到15%顶天了,多一分都别给。

你别担心这点钱不够对方进场。真的想好好干活的团队,不会差这几千块的进场启动金,反而会因为你卡得严,不敢随便找敷衍的工人来凑数。

第二笔款,等水电全部完工,打压测试做满30分钟不掉压,所有管线的走向拍好带尺寸的照片存底,现场的临时管线固定牢靠,这个时候再付。比例大概20%就行。

为啥卡这么死?水电是藏在墙里的隐蔽工程,等你把槽封上、砖贴上,再想改管线,得把瓷砖全砸了,成本翻十倍都不止。你要是没验收就把钱给了,后面漏个水、跳个闸,你找谁都没用。

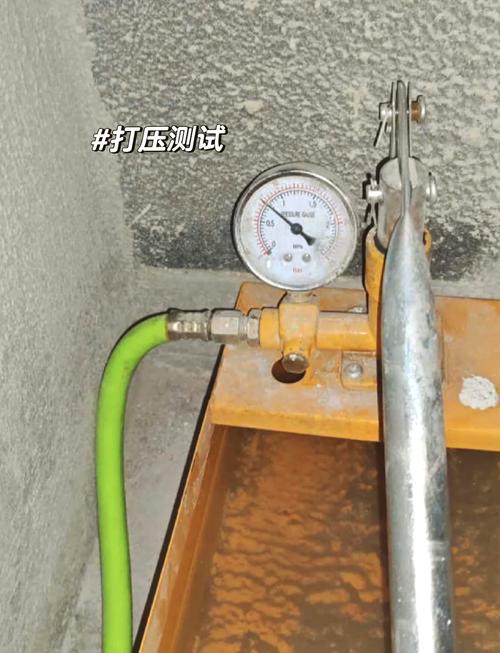

家装水电完工验收打压测试现场
家装水电完工验收打压测试现场

第三笔款,等泥木工序全部完了——也就是瓷砖贴完空鼓率符合要求(单块砖的空鼓面积不超过5%,整屋空鼓率不超过5%就行),木工做的柜子、吊顶结构牢靠,没有翘曲变形,这个时候再付第三笔,比例大概30%。

这里要提一句,很多人会在这个节点被要求付到大比例的款,比如累计付到80%。你别顺着他的意思来。泥木完了还有油漆、安装、收尾一大堆活,你把钱给多了,后面的油漆工给你刷墙刷得厚薄不均,五金安装得歪歪扭扭,你连催的底气都没有。

把尾款攥到最后,才是你真正的护身符

把尾款攥到最后,才是你真正的护身符
把尾款攥到最后,才是你真正的护身符

我见过太多业主,尾款只留5%,最后出问题找装修公司,人家直接说”你那点尾款都不够我们上门一次的人工费”,挂电话比谁都快。

真的,尾款至少要留总工程款的10%,而且绝对不要在开荒保洁做完就付。

你想啊,刚装完的房子,所有的问题都还没暴露出来。墙面会不会因为温湿度变化开裂?地板会不会因为安装不到位起翘?卫生间的防水会不会在连续用半个月之后漏到楼下?窗户的密封胶会不会晒俩月就开缝?这些问题,你刚装完的时候根本看不出来。

那啥时候付尾款?

等你开荒保洁做完,家具搬进去,正常住满3个月,所有能暴露的问题都暴露出来了,你挨个查一遍——墙面的缝补好,瓷砖空的砖换掉,五金松的拧紧,所有的整改都做完了,你再把尾款打给对方。

要是对方跟你说”公司规定尾款最多留5%,不然签不了合同”,你就跟他说,那我们把这部分钱存到第三方的家装监管账户,等住满三个月没问题了,平台直接把钱划给你。他要是真的对自己的施工质量有信心,根本不会拒绝。

不过话说回来,也不是所有做装修的都想坑人。我认识个干了十几年的工长,从来不会主动催业主付款,都是每部分活干完了,拍好照片喊业主过来查,查完没问题了,业主主动转钱,他才安排下一批工人进场。为啥他能做这么久?因为他知道,业主愿意痛快转钱,从来不是因为你嘴甜,是因为你干的活让人放心。

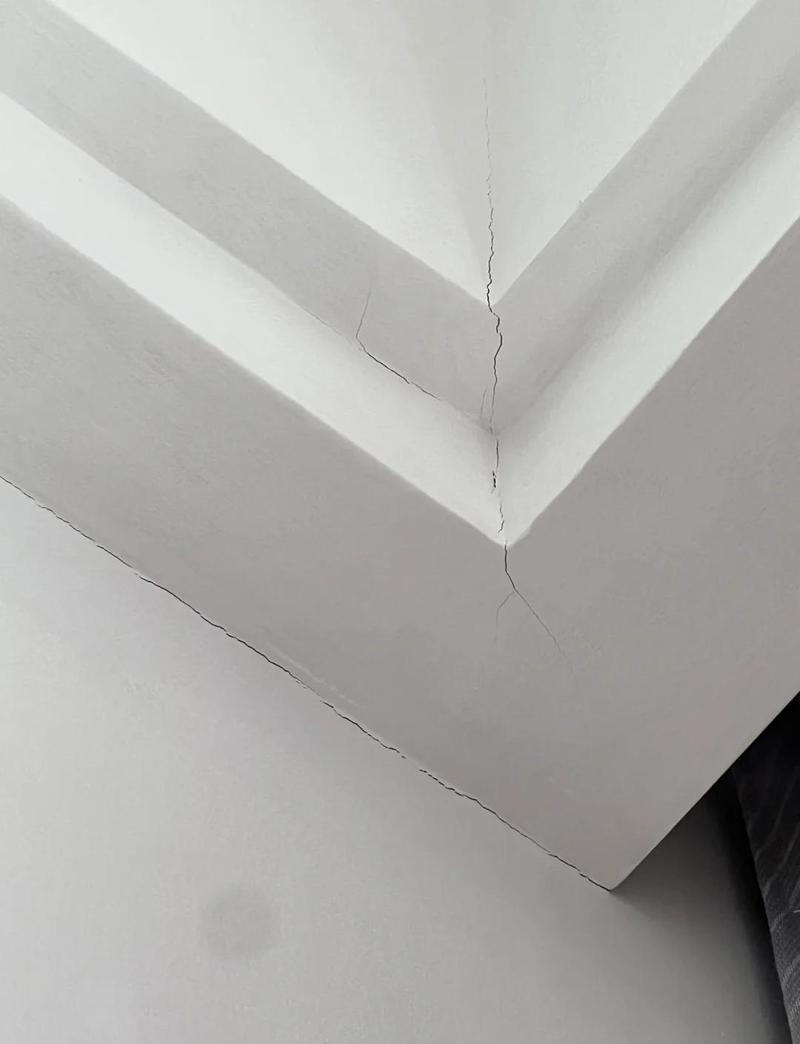

业主收房时墙面裂缝问题实拍
业主收房时墙面裂缝问题实拍

对了,自己找散工装修的朋友,付款逻辑是一样的。别按天给工人结钱,干慢了你亏,干快了你又怕糙。就按工序结,拆砌完了结拆砌的钱,水电完了结水电的钱,泥工贴完砖结泥工的钱,每笔钱都对着对应的活,谁也别想耍赖。

别不好意思跟对方谈付款条件。

你花的是真金白银,买的是踏踏实实的装修成果,不是看对方脸色求着他给你干活。钱在你手里,你才是甲方。
